19. Februar 2026

Liebe Leserinnen und Leser,

zunächst dürfen wir Ihnen noch alles Gute für 2026 wünschen. Wir hoffen, Sie sind gut ins Neue Jahr gestartet. Die Projekte am Hauptbahnhof Frankfurt gehen auch in diesem Jahr mit großen Schritten voran. Insbesondere werden die Hauptarbeiten für das neue Gleis 25 beginnen.



Temporäre Sperrung des Mainuferwegs

Ein umfangreiches Baugrunderkundungsprogramm läuft seit Juni 2025, um notwendige Informationen über den Baugrund und die Grundwasserströmungen zu liefern. Diese Erkenntnisse dienen als Grundlage zur Auswahl geeigneter Bauverfahren für den Stations- und Tunnelbau. Insgesamt 150 Bohrungen mit einer Tiefe von bis zu 135 Metern werden noch bis Ende 2026 durchgeführt.

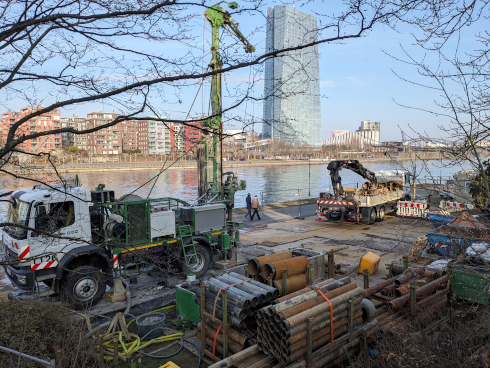

Bild von Baugrunderkundungen für den Fernbahntunnel Frankfurt am Mainkai
DB InfraGO AG

Anlässlich der Bohrpunkte am Mainufer muss das Projekt den Mainuferweg zwischen Eisernem Steg und Alter Brücke aus Sicherheitsgründen ab 24. Februar bis voraussichtlich 2. April 2026 komplett sperren. Fußgänger:innen und Radfahrer:innen werden gebeten, auf den Schaumainkai bzw. das Sachsenhäuser Ufer auszuweichen. Das beauftragte Bohrunternehmen wird die Arbeiten zügig durchführen. Sollten die Bohrungen früher als geplant abgeschlossen werden, erfolgt eine vorzeitige Freigabe des Weges. Die Sperrung wird rechtzeitig und bereits im Vorfeld der Baustelle durch entsprechende Beschilderung vor Ort angekündigt, sodass Fußgänger:innen und Radfahrer:innen frühzeitig auf alternative Routen ausweichen können.

Weiterlesen



Neuer Erklärfilm

Die optimale Stationsvariante für den Fernbahntunnel Frankfurt hat viele – sich teils widersprechende – Kriterien zu erfüllen: U.a. kurze Wege für die Reisenden, geringe bauzeitliche Eingriffe in die bestehende Infrastruktur sowie den denkmalgerechten Umgang mit historischen Bauwerken. Um diesen Ansprüchen gerecht zu werden, werden verschiedene Stationsvarianten geprüft und detailliert untersucht.

Grafik des Bahnhofs Frankfurt mit Fernbahntunnelskizzierung
DB InfraGO AG

In einem umfangreichen Abschichtungsprozess wird die Anzahl der Varianten nun nach und nach reduziert. Der animierte Film erläutert, wie es zur aktuellen Auswahl der verbleibenden drei Varianten kam: Box in Hochlage, Box in Tieflage und Box in Mittellage (West).

Weiterlesen



Bauvorbereitende Arbeiten für Gleis 25

Der Baubeginn für Gleis 25 rückt in greifbare Nähe. Mitte Januar wurde der Bauzaun gestellt und im Februar erfolgt der Grünschnitt auf der nördlichen Seite des Hauptbahnhofs. Im Zuge der Herstellung der Fläche stehen seit Anfang des Jahres die öffentlichen Parkplätze auf dem Gelände der Deutschen Bahn in der Poststraße dauerhaft nicht mehr zur Verfügung. Widerrechtliche Parker müssen damit rechnen abgeschleppt zu werden. Sobald im Laufe des Frühjahrs die Fläche geräumt wurde, kann voraussichtlich Mitte des Jahres die Einrichtung der Logistik- und Baustelleneinrichtungsfläche an der Poststraße beginnen.

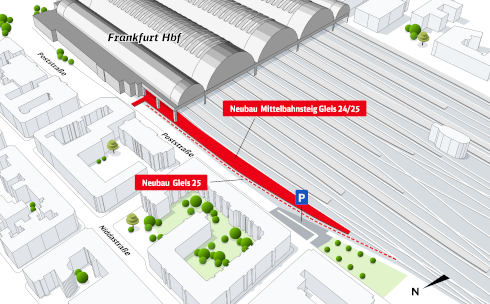

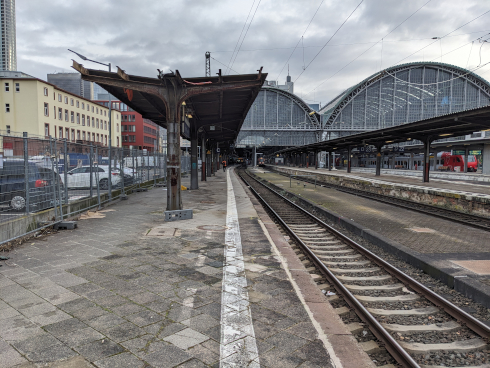

Bild vom Außenbereich des Frankfurter Hauptbahnhofs (Gleis 25)
DB InfraGO AG

Wenn ein detaillierter Bauzeitenplan vorliegt, wird das Projektteam die Öffentlichkeit über die anstehenden Arbeiten informieren. Nach den Zugdeckungssignalen im vergangenen Jahr ist dies die zweite oberirdische Maßnahme am Hauptbahnhof zur Erhöhung der Bahnsteigkapazitäten.




Wir bedanken uns für Ihr Interesse und verbleiben mit den besten Grüßen

Ihr Projektteam des Fernbahntunnels Frankfurt




Bitte antworten Sie nicht auf diese E-Mail, die Absenderadresse dient lediglich dem Versand der Infomail.
Eingehende Nachrichten werden nicht gelesen.
Für Fragen nutzen Sie bitte das Kontaktformular auf unserer Webseite.

Wenn Sie diese Infomail nicht mehr erhalten möchten, können Sie sich hier abmelden.

Fotos: DB InfraGO AG
